Làm rõ thông tin 'sạt lở chân cột điện' tại đường dây 500 kV Lào Cai - Vĩnh Yên

Trước thông tin phản ánh trên mạng xã hội và một số cơ quan báo chí về hiện tượng “sạt lở chân cột điện” tại đường dây 500 kV Lào Cai - Vĩnh Yên, Ban Quản lý dự án điện 1 (EVNPMB1) đã có thông tin chính thức nhằm làm rõ vụ việc.

Toàn cảnh vị trí cột 305 đường dây 500kV Lào Cai - Vĩnh Yên tại xã Đoan Hùng, tỉnh Phú Thọ. Ảnh: Tạ Toàn/TTXVN

Theo đó, EVNPMB1 được Tập đoàn Điện lực Việt Nam (EVN) giao làm đại diện chủ đầu tư để tổ chức thực hiện Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên (Dự án). Dự án đã được tổ chức khánh thành từ ngày 17/10/2025 và chính thức đi vào vận hành từ ngày 2/4/2026. Mặc dù đường dây đã đáp ứng yêu cầu đưa vào vận hành nhưng trên công trường vẫn còn một số công việc tiếp tục được các nhà thầu thi công như: Kè móng, thanh thải đất đá thừa.…

Mặc dù EVNPMB1 thường xuyên đôn đốc nhà thầu khẩn trương hoàn thành các hạng mục, nhưng do có những khó khăn khách quan về phía nhà thầu nên chưa hoàn thiện toàn bộ các công việc này.

Bên cạnh đó, còn có thêm yếu tố khách quan từ phía người dân địa phương khi yêu cầu chi phí bồi thường cho hạng mục đường phục vụ thi công với mức quá cao so với quy định cũng ảnh hưởng một phần đến tiến độ hoàn thành các công việc còn lại của dự án. Do mưa lớn kéo dài nên ngày 11/5/2026 tại vị trí cột điện 305 của dự án xảy ra hiện tượng xói lở một vị trí của mái taluy.

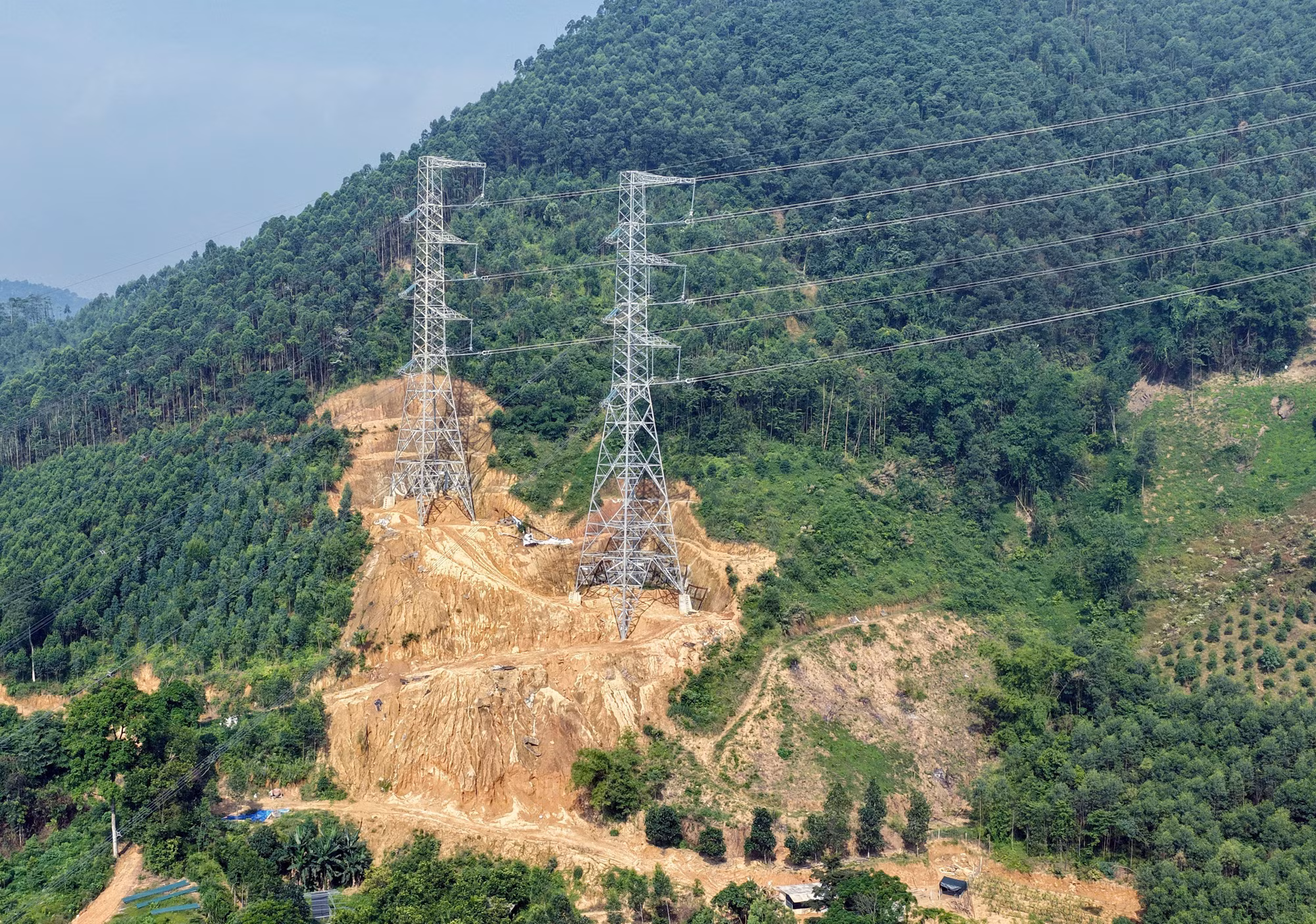

Khu vực cột điện nằm trên sườn đồi có độ dốc lớn, phía dưới có nhà dân sinh sống. Ảnh: Tạ Toàn/TTXVN

Khu vực cột điện nằm trên sườn đồi có độ dốc lớn, phía dưới có nhà dân sinh sống. Ảnh: Tạ Toàn/TTXVN

Ngay sau khi tiếp nhận thông tin phản ánh của người dân, EVNPMB1 đã triệu tập nhà thầu có mặt tại hiện trường tập trung xem xét, đánh giá và thấy rằng phần đất bị xói lở này chỉ là phần đất thừa khi thi công trước đây chưa kịp thu dọn, các hạng mục của công trình như: Móng, cột, dây dẫn và các phụ kiện… vẫn đảm bảo ổn định bình thường, đảm bảo vận hành an toàn.

Mặc dù vậy, với tinh thần khẩn trương xử lý dứt điểm, EVNPMB1 đã yêu cầu nhà thầu triển khai thực hiện các công việc: Xúc vận chuyển đất thừa ra khỏi vị trí móng cột 305 đưa về bãi thải, thi công rãnh đỉnh cắt nước để hạn chế nước mưa chảy từ đỉnh núi xuống mái taluy chảy vào khu vực móng cột điện giảm thiểu hiện tượng xói lở mái taluy như đợt mưa vừa qua, thi công kè móng, gia cố mái taluy... Thời gian để tiến hành xử lý các hạng mục công việc này dự kiến trong khoảng 15 ngày nếu điều kiện thời tiết đảm bảo.

Đất đá sạt trượt từ khu vực móng cột xuống phía dưới chân đồi. Ảnh: Tạ Toàn/TTXVN

Đất đá sạt trượt từ khu vực móng cột xuống phía dưới chân đồi. Ảnh: Tạ Toàn/TTXVN

Mặc dù sự việc xảy ra nêu trên không làm ảnh hưởng đến an toàn vận hành công trình nhưng về mặt mỹ quan khu vực lân cận công trình cũng cần rút kinh nghiệm. EVNPMB1 đã làm việc với chính quyền địa phương, nhà thầu kịp thời tháo gỡ vướng mắc, đồng thời đôn đốc nhà thầu khẩn trương thi công hoàn thành sớm các công việc còn lại trên công trường./.

Có thể bạn quan tâm

Mang Tết Trung thu ấm áp đến trẻ em vùng biên Na Ngoi

Mang Tết Trung thu ấm áp đến trẻ em vùng biên Na Ngoi

Tối 12/9 tại Trường Liên cấp Na Ngoi, tỉnh Nghệ An, chương trình “Trăng thu biên cương” được tổ chức với nhiều hoạt động thiết thực, mang đến không khí Trung thu vui tươi, ấm áp cho trẻ em có hoàn cảnh khó khăn tại địa bàn biên giới.

Bộ đội Biên phòng chủ động ứng phó mưa lớn, bảo đảm an toàn khu vực biên giới

Bộ đội Biên phòng chủ động ứng phó mưa lớn, bảo đảm an toàn khu vực biên giới

Từ tối 11 đến chiều 12/9, trên địa bàn tỉnh Quảng Trị đã xảy ra mưa vừa đến mưa to và có nơi có dông. Đặc biệt, ở khu vực biên giới của tỉnh, mưa lớn kéo dài nhiều giờ khiến mực nước trên các sông, suối dâng cao, một số tuyến đường bị ngập, gây ách tắc và chia cắt tạm thời một số nơi.

Lâm Đồng hỗ trợ người dân khắc phục hậu quả mưa lũ

Lâm Đồng hỗ trợ người dân khắc phục hậu quả mưa lũ

Sau nhiều ngày mưa lớn gây ngập lụt, sạt lở tại nhiều khu vực, ngày 11/9, khi nước tại một số nơi bắt đầu rút, chính quyền các địa phương tỉnh Lâm Đồng khẩn trương huy động lực lượng hỗ trợ người dân dọn dẹp nhà cửa, đường sá, khắc phục hậu quả; đồng thời rà soát, đánh giá thiệt hại và chủ động phương án ứng phó trước nguy cơ mưa lớn tiếp diễn.

Đắk Lắk yêu cầu làm rõ trách nhiệm việc chậm giải quyết hồ sơ đất đai

Đắk Lắk yêu cầu làm rõ trách nhiệm việc chậm giải quyết hồ sơ đất đai

Liên quan đến vấn đề tồn đọng hồ sơ đất đai tại Đắk Lắk mà phóng viên TTXVN đã phản ánh, UBND tỉnh Đắk Lắk ban hành văn bản số 14151/UBND-PVHCC, ngày 10/9 về việc tăng cường phối hợp giải quyết thủ tục hành chính lĩnh vực đất đai, hạn chế phát sinh hồ sơ quá hạn. Trong đó, yêu cầu các địa phương kiểm điểm, làm rõ trách nhiệm đối với những chậm trễ trước đó.

Xả lũ hồ Hạ Gia Nghĩa (Lâm Đồng), khuyến cáo người dân cẩn trọng, chủ động ứng phó

Xả lũ hồ Hạ Gia Nghĩa (Lâm Đồng), khuyến cáo người dân cẩn trọng, chủ động ứng phó

Chiều 10/9, Ban Quản lý dự án đầu tư xây dựng số 3, tỉnh Lâm Đồng đã có công văn thông báo thực hiện việc xả lũ hồ Hạ (thuộc dự án hồ Gia Nghĩa). Theo đó, từ 17 giờ 00 phút cùng ngày, đơn vị sẽ bắt đầu thực hiện việc xả lũ theo quy trình đã được phê duyệt.

Chính sách thiết thực, tiếp sức đồng bào dân tộc thiểu số vươn lên

Chính sách thiết thực, tiếp sức đồng bào dân tộc thiểu số vươn lên

Tây Ninh là địa bàn có vị trí chiến lược quan trọng về quốc phòng, an ninh, với cộng đồng dân cư đa dạng về dân tộc, tôn giáo. Bằng những chính sách thiết thực, đồng bộ, đời sống vật chất, tinh thần của đồng bào từng bước được nâng lên, góp phần củng cố khối đại đoàn kết toàn dân tộc và xây dựng quê hương ngày càng phát triển.

Giữ hương chè cổ Lộc Thanh

Giữ hương chè cổ Lộc Thanh

Trải qua thăng trầm của thời gian và những khắc nghiệt của thời tiết, hơn một thế kỷ qua, những đồi chè cổ thụ ở thôn Lộc Thanh, xã Bình Minh, tỉnh Quảng Ngãi vẫn bám rễ sâu vào lòng đất.

Đắk Lắk điều tiết nước các hồ chứa, ứng phó với đợt mưa lớn

Đắk Lắk điều tiết nước các hồ chứa, ứng phó với đợt mưa lớn

Theo dự báo của Đài Khí tượng thủy văn tỉnh Đắk Lắk, trong những ngày tới địa bàn tỉnh có mưa vừa, mưa to, có nơi mưa rất to và dông, tổng lượng mưa phổ biến từ 100-150mm, có nơi trên 200mm. Tỉnh Đắk Lắk đang triển khai giải pháp phòng chống thiên tai, đồng thời yêu cầu các hồ chứa chủ động điều tiết nước, đón lũ ứng phó với mưa lớn trong thời gian tới.

Gỡ vướng quỹ đất, thủ tục để hoàn thành 10.000 căn nhà ở xã hội

Gỡ vướng quỹ đất, thủ tục để hoàn thành 10.000 căn nhà ở xã hội

Phó Chủ tịch UBND tỉnh Phú Thọ Vũ Việt Văn thông tin, để tiếp tục hoàn thành mục tiêu 10.000 căn nhà ở xã hội, tỉnh đang yêu cầu Sở Xây dựng tiếp tục hướng dẫn chủ đầu tư hoàn tất thủ tục chuẩn bị đầu tư, đồng thời rút ngắn tối đa thời gian thẩm định quy hoạch, thiết kế, cấp phép xây dựng thuộc thẩm quyền. Các địa phương phối hợp rà soát, điều chỉnh quy hoạch nếu cần thiết, bảo đảm các dự án nhà ở xã hội được triển khai đúng quy hoạch và đồng bộ hạ tầng.

Học sinh có thể sử dụng sách điện tử để học tập trong khi chờ sách bản giấy

Học sinh có thể sử dụng sách điện tử để học tập trong khi chờ sách bản giấy

Năm học mới đã bắt đầu gần một tuần nhưng việc cung ứng sách giáo khoa tại Đắk Lắk vẫn chưa đáp ứng kịp nhu cầu. Phụ huynh học sinh vẫn đang tìm mua để đủ sách cho con, tại một số trường học, học sinh mượn sách của các anh chị khóa trước, dùng chung sách với bạn để duy trì việc học.

Mở hướng thoát nghèo từ mô hình nuôi cấy mô thực vật

Mở hướng thoát nghèo từ mô hình nuôi cấy mô thực vật

Tốt nghiệp đại học chuyên ngành kế toán nhưng lựa chọn gắn bó với lĩnh vực nuôi cấy mô thực vật, anh La Minh Phúc, dân tộc Dao, thôn Gò Chè, xã Nhữ Khê (Tuyên Quang) đã từng bước xây dựng cơ sở nuôi cấy mô của riêng mình. Hành trình chuyển hướng nghề nghiệp của anh là câu chuyện về sự kiên trì, dám thử sức với lĩnh vực mới, góp phần quan trọng cung ứng giống cây trồng chất lượng cho địa phương.
