Nhiều dự án hạ tầng lưới điện tại Đắk Nông “giậm chân tại chỗ” do vướng giải phóng mặt bằng

Chủ tịch UBND tỉnh Đắk Nông vừa có văn bản chỉ đạo UBND các huyện, thành phố đẩy nhanh công tác giải phóng mặt bằng, phục vụ thi công các dự án hạ tầng lưới điện trên địa bàn. Trong bối cảnh có dự án đã 7 tháng không có chuyển biến gì đáng kể liên quan tới công tác giải phóng mặt bằng.

Việc giải phóng mặt bằng gặp nhiều khó khăn do nhiều hộ dân không đồng tình với chủ trương thực hiện; một số hộ dân không có mặt tại địa phương; một số trường hợp đã chuyển nhượng qua nhiều người nên chưa xác định được chủ sử dụng đất.

Theo Sở Tài nguyên và Môi trường Đắk Nông, hiện Tổng Công ty Điện lực miền Trung (Tập đoàn Điện lực Việt Nam) đang triển khai 4 dự án hạ tầng lưới điện trên địa bàn tỉnh với tổng mức đầu tư hơn 500 tỷ đồng.

Các dự án bao gồm: Trạm biến áp 110kV Gia Nghĩa và đấu nối; Cải tạo lưới điện trung hạ áp tỉnh Đắk Nông; Trạm biến áp 110kV Đắk Mil 2 và đấu nối; và dự án Trạm biến áp 110 kV Tuy Đức và đấu nối.

Theo đó, Chủ tịch UBND tỉnh Đắk Nông phê bình Chủ tịch UBND thành phố Gia Nghĩa, Chủ tịch UBND huyện Đắk R’lấp vì chậm trễ trong việc thực hiện chỉ đạo của UBND tỉnh liên quan tới dự án trạm biến áp 110kV Gia Nghĩa và đấu nối; đồng thời yêu cầu xử lý trách nhiệm các tổ chức, cá nhân liên quan, và khẩn trương thực hiện công tác giải phóng mặt bằng, phục vụ triển khai dự án.

Việc giải phóng mặt bằng dự án trạm biến áp 110kV Gia Nghĩa và đấu nối bị xác định qua nhiều tháng không có chuyển biến gì đáng kể, trong khi hạn định hoàn thành dự án là tháng 12/2025

UBND tỉnh Đắk Nông cũng yêu cầu các sở, ban ngành, UBND các huyện, thành phố phối hợp với Tổng Công ty Điện lực miền Trung và các đơn vị liên quan tăng cường công tác phối hợp, hoàn thành các nhiệm vụ, kế hoạch đã đề ra; giao các sở, ban ngành phối hợp, tháo gỡ các khó khăn vướng mắc khi áp dụng các cơ chế chính sách liên quan tới thi hành Luật Đất đai 2024 và các văn bản chi tiết thi hành luật. Trường hợp vuợt thẩm quyền thì báo cáo UBND tỉnh xem xét, quyết định.

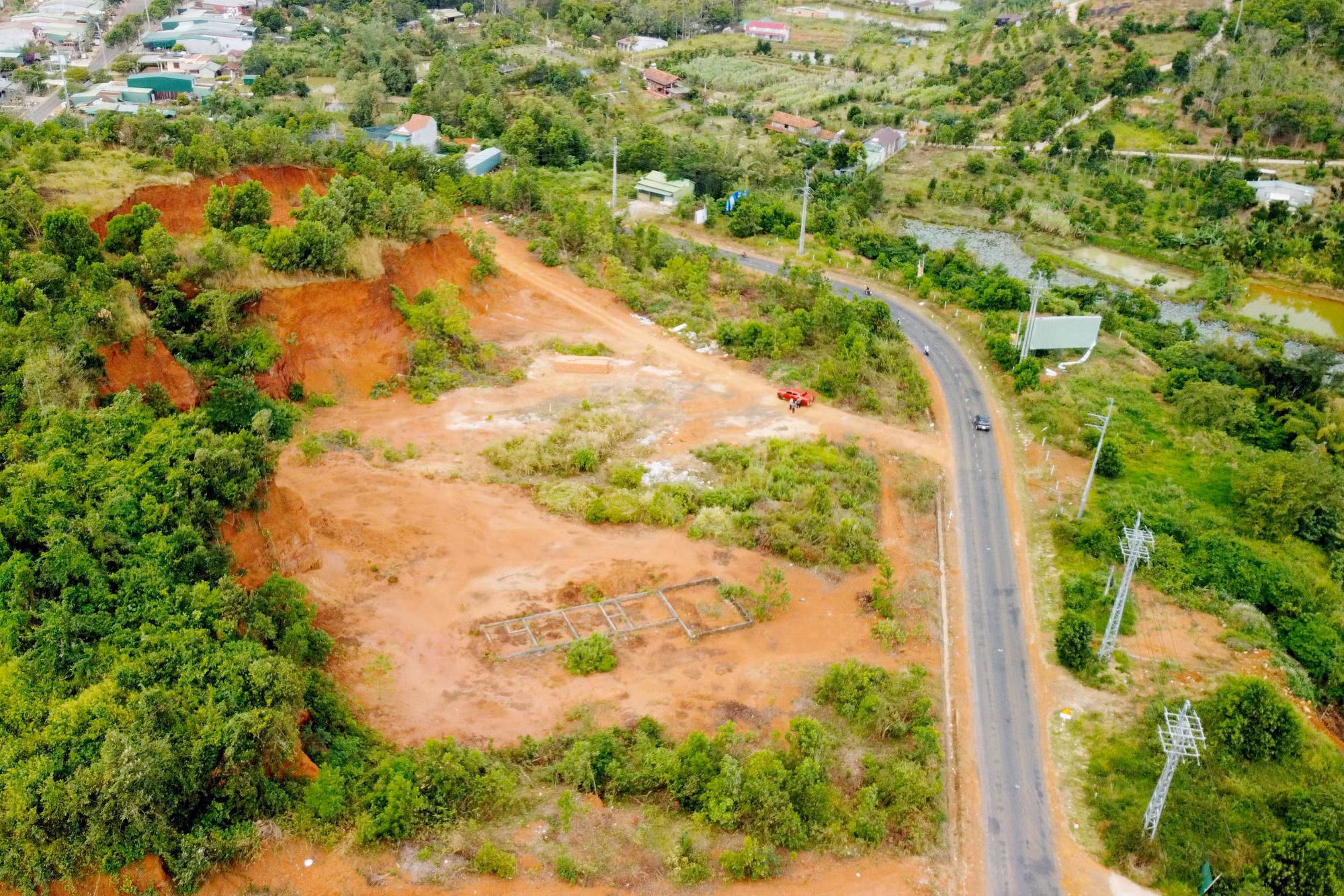

Sau 3 năm kể từ thời điểm khởi công 2 dự án (trạm biến áp 110kV Gia Nghĩa và đấu nối, và dự án cải tạo lưới điện trung hạ áp tỉnh Đắk Nông), ngành chức năng vẫn chưa hoàn thành công tác kiểm kê, kiểm đếm để làm cơ sở lập hồ sơ thu hồi đất. Riêng đối với dự án trạm biến áp 110kV Gia Nghĩa và đấu nối, ngành chức năng thành phố Gia Nghĩa và huyện Đắk R’lấp đang lập hồ sơ cưỡng chế thu hồi đất một số trường hợp để bàn giao vị trí xây dựng trạm biến áp, móng trụ và hành lang tuyến.

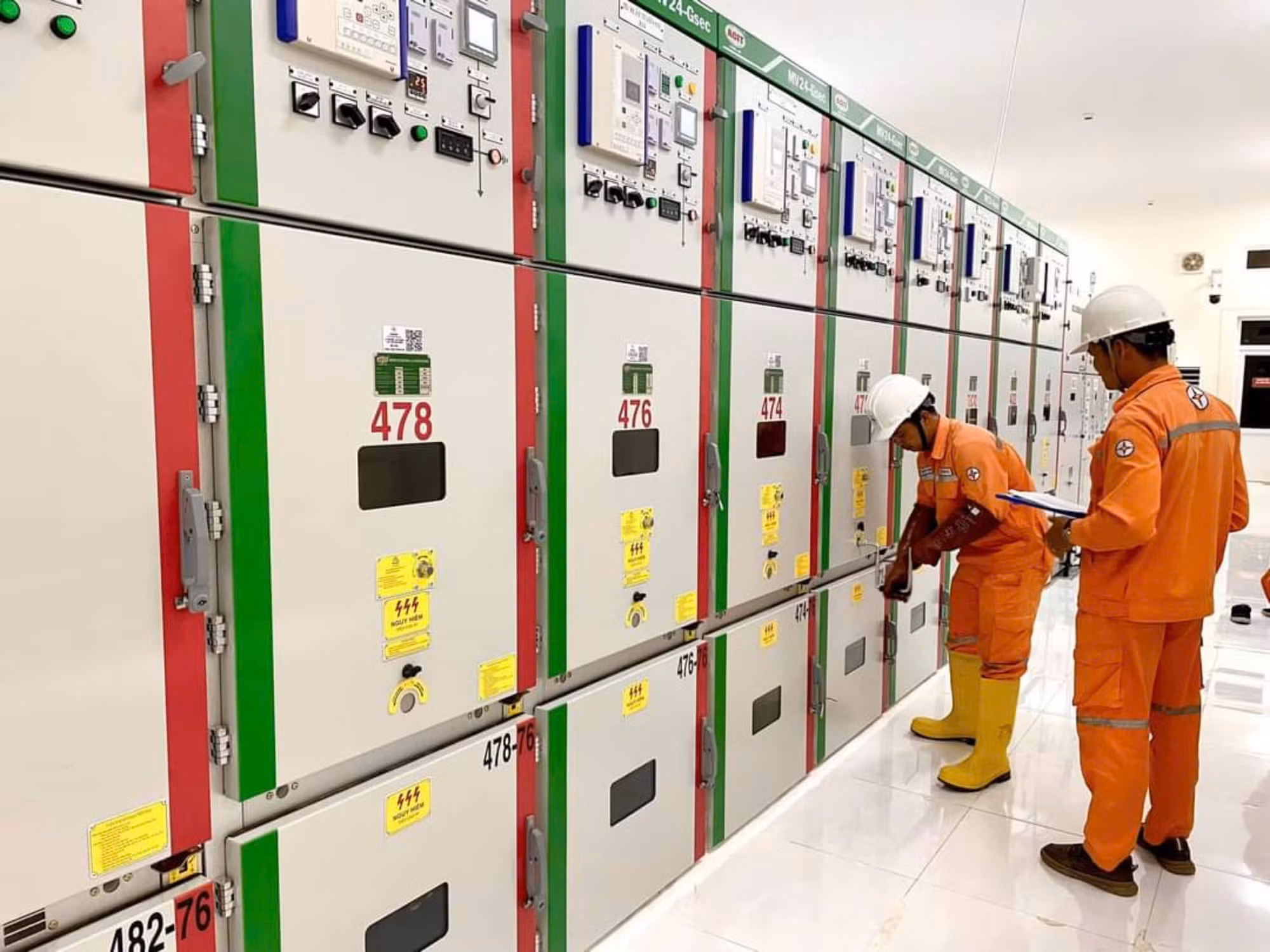

Trung tâm điều khiển tại một trạm biến áp vừa được đóng điện, đưa vào vận hành

Hiện, chủ đầu tư vẫn chưa có mặt bằng để xây dựng trạm biến áp, các móng trụ… Vướng mắc lớn nhất hiện nay là công tác giải phóng mặt bằng và theo Sở Tài nguyên và Môi trường Đắk Nông, có dự án đã 7 tháng không có chuyển biến gì đáng kể liên quan tới công tác này.

Cũng theo Sở Tài nguyên và Môi trường Đắk Nông, việc triển khai dự án trạm biến áp 110kV Tuy Đức và đấu nối với tổng mức đầu tư gần 170 tỷ đồng cũng đang “giậm chân tại chỗ” do vướng mắc liên quan tới chồng lấn quy hoạch mỏ bô xít Đắk Nông (được phê duyệt tại Quyết định số 866/QĐ-TTg, ngày 18/7/2023 của Thủ tướng Chính phủ về phê duyệt Quy hoạch thăm dò, khai thác, chế biến và sử dụng các loại khoáng sản thời kỳ 2021 - 2030, tầm nhìn đến năm 2050).

Liên quan tới dự án này, UBND tỉnh Đắk Nông đã có công văn xin ý kiến Bộ Tài nguyên và Môi trường đối với việc chồng lấn quy hoạch, cũng như cách thức bảo vệ, tập kết, lưu trữ khoáng sản thu hồi nhưng chưa sử dụng trong quá trình thi công dự án nhưng đến nay chưa nhận được phản hồi. Do đó, chưa đủ cơ sở để hướng dẫn Tổng Công ty Điện lực miền Trung về việc thực hiện dự án.

Theo ngành chức năng tỉnh Đắk Nông, tại Quyết định số 1246/QĐ-TTg, ngày 23/10/2024, Thủ tướng Chính phủ đã phê duyệt việc gia hạn thời gian giải ngân dự án lưới điện hiệu quả tại các thành phố vừa và nhỏ đến ngày 30/12/2025. Trong đó, tỉnh Đắk Nông có 2 dự án, bao gồm: trạm biến áp 110kV Gia Nghĩa và đấu nối, và dự án cải tạo lưới điện trung hạ áp tỉnh Đắk Nông.

Cũng tại Quyết định nêu trên, Thủ tướng Chính phủ cũng giao Bộ Công thương, chủ đầu tư chịu trách nhiệm hoàn thành dự án và kết thúc giải ngân cho dự án trước ngày 30/12/2025; chịu trách nhiệm thanh toán chi phí phát sinh do việc gia hạn thời gian giải ngân theo thông báo của nhà tài trợ; rà soát các nguyên nhân khách quan, chủ quan dẫn đến chậm trễ các dự án, lập kế hoạch thực hiện và tiến độ cụ thể, phân rõ trách nhiệm và mốc thời gian hoàn thành để bám sát thực hiện.

Thủ tướng Chính phủ cũng giao Bộ Công thương, chủ đầu tư chịu trách nhiệm trước pháp luật và Thủ tướng trong việc đảm bảo dự án đúng tiến độ cam kết không phát sinh thêm việc phải gia hạn.

Theo Tổng công ty Điện lực miền Trung, việc triển khai các dự án hạ tầng lưới điện tại tỉnh Đắk Nông thời gian qua gặp nhiều khó khăn, vướng mắc liên quan tới công tác bồi thường, giải phóng mặt bằng và tình trạng chồng lấn quy hoạch các mỏ khoáng sản (bô xít, đất san lấp). Hiện đơn vị đang kiến nghị các ngành chức năng, chính quyền các địa phương tỉnh Đắk Nông tập trung các giải pháp nhằm tháo gỡ vướng mức, đẩy nhanh tiến độ các dự án cải tạo, nâng cấp lưới điện.

Đây là công việc rất quan trọng trong bối cảnh nhu cầu sử dụng điện của người dân ngày càng tăng cao và hạ tầng ngành điện cần sớm được cải tạo, đầu tư, nâng cấp để nâng cao chất lượng cung ứng điện cũng như đảm bảo các vấn đề về an toàn điện…/.

Minh Hưng

(TTXVN)

Có thể bạn quan tâm

Bám cơ sở, phòng ngừa từ sớm, từ xa ở địa bàn biên giới

Bám cơ sở, phòng ngừa từ sớm, từ xa ở địa bàn biên giới

Thực hiện Kế hoạch số 116/KH-BCA, ngày 7/9/2026 của Văn phòng Bộ Công an về tổ chức kiểm tra đột xuất kết quả thực hiện các chỉ tiêu công tác Bộ Công an giao năm 2026, Đoàn kiểm tra của Bộ Công an đã có buổi làm việc với Công an phường Hà Tiên.

Thái Nguyên ưu tiên hạ tầng thiết yếu xã khó khăn, đặc biệt khó khăn

Thái Nguyên ưu tiên hạ tầng thiết yếu xã khó khăn, đặc biệt khó khăn

Thực hiện Đề án “Phát triển kết cấu hạ tầng các xã khó khăn và đặc biệt khó khăn tỉnh giai đoạn 2026-2030”, Thái Nguyên đang chỉ đạo các sở, ngành, địa phương tập trung triển khai chương trình hỗ trợ đầu tư, cải tạo, nâng cấp hạ tầng giao thông các xã vùng khó khăn, đặc biệt khó khăn. Đồng thời, khẩn trương hoàn thiện công tác chuẩn bị đầu tư, các thủ tục về chủ trương đầu tư, báo cáo kinh tế - kỹ thuật; lựa chọn nhà thầu và các nội dung liên quan, bảo đảm đủ điều kiện khởi công các công trình theo kế hoạch và giải ngân 100% nguồn vốn được giao trong năm 2026.

Các xã miền núi phía Tây Quảng Trị khắc phục hậu quả mưa lũ

Các xã miền núi phía Tây Quảng Trị khắc phục hậu quả mưa lũ

Ngày 14/9, nước trên các sông tại Quảng Trị đang rút, chính quyền các xã miền núi phía Tây tỉnh Quảng Trị huy động lực lượng, phương tiện phối hợp với người dân khẩn trương dọn dẹp bùn đất, rác thải, vệ sinh môi trường, khắc phục hậu quả mưa lũ, sớm ổn định đời sống.

Đắk Lắk chủ động phòng bệnh ngay từ đầu năm học mới

Đắk Lắk chủ động phòng bệnh ngay từ đầu năm học mới

Bước vào năm học 2026-2027, trước nguy cơ các bệnh truyền nhiễm gia tăng do thời tiết giao mùa và học sinh tập trung đông, ngành Y tế và Giáo dục tỉnh Đắk Lắk đang tăng cường các biện pháp phòng, chống dịch trong trường học, nhất là sốt xuất huyết, tay chân miệng và các bệnh lây truyền theo mùa.

Tuyên Quang tạo động lực tăng trưởng mới theo từng giai đoạn

Tuyên Quang tạo động lực tăng trưởng mới theo từng giai đoạn

Nhằm tạo chuyển biến về chất lượng tăng trưởng, năng lực quản trị và sức cạnh tranh cũng như thực hiện có hiệu quả Nghị quyết số 19-NQ/TW ngày 28/7/2026, Tuyên Quang đặt mục tiêu đổi mới mô hình phát triển, tạo động lực tăng trưởng mới theo từng giai đoạn.

Quảng Trị sơ tán 653 hộ dân để ứng phó mưa lũ

Quảng Trị sơ tán 653 hộ dân để ứng phó mưa lũ

Trước diễn biến mưa lớn kéo dài, lũ trên các sông tiếp tục lên nhanh, tỉnh Quảng Trị đã tổ chức sơ tán 653 hộ dân với 2.468 người tại các khu vực có nguy cơ ngập lụt, chia cắt và sạt lở đất đến nơi an toàn.

Mang Tết Trung thu ấm áp đến trẻ em vùng biên Na Ngoi

Mang Tết Trung thu ấm áp đến trẻ em vùng biên Na Ngoi

Tối 12/9 tại Trường Liên cấp Na Ngoi, tỉnh Nghệ An, chương trình “Trăng thu biên cương” được tổ chức với nhiều hoạt động thiết thực, mang đến không khí Trung thu vui tươi, ấm áp cho trẻ em có hoàn cảnh khó khăn tại địa bàn biên giới.

Bộ đội Biên phòng chủ động ứng phó mưa lớn, bảo đảm an toàn khu vực biên giới

Bộ đội Biên phòng chủ động ứng phó mưa lớn, bảo đảm an toàn khu vực biên giới

Từ tối 11 đến chiều 12/9, trên địa bàn tỉnh Quảng Trị đã xảy ra mưa vừa đến mưa to và có nơi có dông. Đặc biệt, ở khu vực biên giới của tỉnh, mưa lớn kéo dài nhiều giờ khiến mực nước trên các sông, suối dâng cao, một số tuyến đường bị ngập, gây ách tắc và chia cắt tạm thời một số nơi.
