Dự án đường dây 500kV Lào Cai - Vĩnh Yên: Bám tiến độ giữa mưa rừng, núi đá

Mặc dù đối mặt với nhiều khó khăn do thời tiết và địa hình hiểm trở, các đơn vị thi công thuộc dự án đường dây 500kV Lào Cai - Vĩnh Yên đang nỗ lực huy động tối đa nhân lực, thiết bị, linh hoạt tổ chức thi công để đảm bảo hoàn thành toàn tuyến trước ngày 19/8 theo chỉ đạo mới nhất của Thủ tướng Chính phủ.

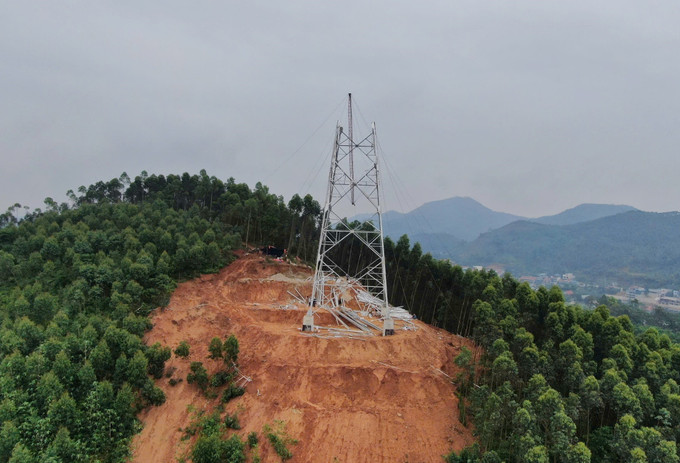

Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận tỉnh Yên Bái đang được các nhà thầu khẩn trương thi công. Ảnh: Tuấn Anh/TTXVN

Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận tỉnh Yên Bái đang được các nhà thầu khẩn trương thi công. Ảnh: Tuấn Anh/TTXVN

Trao đổi với phóng viên TTXVN tại vị trí cột số 167 thuộc xã Vĩnh Lạc, huyện Lục Yên (Yên Bái) - một trong những vị trí trọng điểm trên toàn tuyến đường dây 500kV Lào Cai - Vĩnh Yên, ông Lê Ngọc Tú, Chủ tịch Hội đồng thành viên Công ty TNHH Sông Đà 11 miền Bắc (đơn vị thi công gói thầu 4HH) cho biết, gói thầu do đơn vị phụ trách bao gồm 51 vị trí móng cột, đến nay đã cơ bản hoàn thành công tác giải phóng mặt bằng; trong đó, 35 vị trí đã hoàn thành việc đúc móng, toàn bộ các vị trí móng đều đã được chủ đầu tư bàn giao cột. Ngay sau khi tiếp nhận, đơn vị đã huy động lực lượng thi công tiến hành lắp dựng.

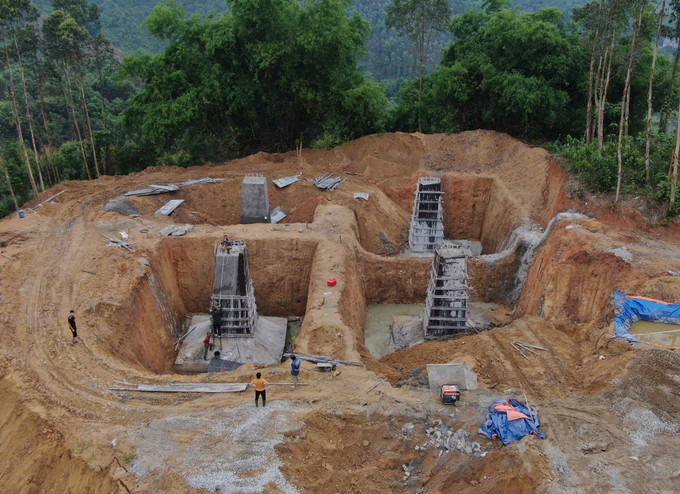

Đặc biệt, vị trí cột số 167 là móng đôi, sử dụng cột néo hai thân, có khối lượng bê tông lớn nhất toàn tuyến - khoảng 2.000 m³. Cột tại vị trí này cũng thuộc loại lớn, nặng tới 170 tấn. Để bảo đảm tiến độ, Sông Đà 11 đã huy động hai đội thi công làm song song, hoàn thành phần móng trước ngày 30/4. Hiện tại, phần thân 1 đã lắp dựng hoàn tất, phần thân 2 dự kiến sẽ hoàn thành thi công chân cột trước ngày 15/6, sau đó sẽ chuyển sang công đoạn kéo dây khoảng néo.

Ông Tú cho biết, khó khăn lớn nhất hiện nay là điều kiện thời tiết tại khu vực Yên Bái không thuận lợi. Những ngày gần đây mưa kéo dài liên tục, gây ảnh hưởng không nhỏ đến việc thi công, đặc biệt là công tác lắp dựng cột - vốn đòi hỏi độ an toàn và chính xác cao. Tuy nhiên, với tinh thần “vượt nắng thắng mưa” theo chỉ đạo của Thủ tướng Chính phủ, Sông Đà 11 vẫn duy trì lực lượng công nhân, máy móc bám công trường, tranh thủ những lúc thời tiết thuận lợi để đẩy nhanh tiến độ.

“Đây là dự án trọng điểm, yêu cầu tiến độ rất gấp tương tự đường dây 500kV mạch 3 trước đây. Với kinh nghiệm hơn 60 năm trong lĩnh vực xây lắp điện, chúng tôi nhận thức rõ trách nhiệm của mình trong việc đáp ứng yêu cầu của Chính phủ và Thủ tướng. Vì vậy, toàn bộ máy móc, nhân lực đều được tập trung tối đa cho công trình này”, ông Tú nói.

Về kỹ thuật, các vị trí có điều kiện cho phép đơn vị đều đưa cần cẩu lớn lên để thi công. Đối với công đoạn kéo dây, đơn vị đã áp dụng công nghệ UAV (thiết bị bay không người lái) để rải dây - giải pháp đã chứng minh hiệu quả tại dự án 500kV mạch 3.

Bên cạnh đó, khoảng 20 tổ thi công với hơn 300 công nhân đang được bố trí để luân phiên thực hiện dựng cột và sau đó là kéo dây. Những vị trí có đủ điều kiện sẽ được triển khai tổ thi công độc lập nhằm tăng tốc độ thi công.

Các nhà thầu tranh thủ thời tiết nắng ráo đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Đinh Thùy/TTXVN

Các nhà thầu tranh thủ thời tiết nắng ráo đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Đinh Thùy/TTXVN

Bên cạnh đẩy nhanh tiến đô, Sông Đà 11 đặc biệt chú trọng an toàn lao động. Mỗi vị trí thi công đều có cán bộ kỹ thuật, tư vấn giám sát thường trực. Tất cả công nhân đều được đào tạo bài bản về an toàn, được trang bị đầy đủ bảo hộ lao động. Trước tình hình nắng nóng đầu mùa, thời gian làm việc được điều chỉnh linh hoạt: Bắt đầu từ 5h sáng, nghỉ trưa tại chỗ, làm tiếp vào chiều mát đến 7 - 8h tối. Trong trường hợp tăng ca, công nhân sẽ ăn tại công trường và thi công tiếp vào ban đêm, vì đây thời điểm mát mẻ hơn, giúp nâng cao hiệu suất.

Với những nỗ lực nêu trên, ông Lê Ngọc Tú khẳng định: “Chúng tôi quyết tâm hoàn thành phần móng và cột trước ngày 15/7, đảm bảo kéo dây xong trước ngày 31/8. Thậm chí, theo chỉ đạo mới nhất của Thủ tướng là rút ngắn mốc đóng điện xuống ngày 19/8, đơn vị đã nắm tinh thần và đang tăng tốc toàn diện để về đích đúng hẹn”.

Tại vị trí 88 thuộc huyện Bảo Yên, tỉnh Lào Cai - một trong những điểm thi công của gói thầu số 2HH do Công ty TNHH MTV Xây lắp điện 4 (PCC4) đảm nhiệm - cán bộ kỹ thuật Nguyễn Hữu Hùng cho biết, việc thi công gặp rất nhiều khó khăn do điều kiện địa hình và thời tiết.

“Với địa hình đồi núi dốc, trời mưa trơn trượt, anh em công nhân không thể trèo cao để lắp dựng cột vì liên quan đến đảm bảo an toàn. Trong điều kiện như vậy, nhà thầu chỉ có thể tranh thủ làm các công việc ở bên dưới cột”, ông Hùng chia sẻ.

Địa hình khu vực gói thầu số 2 không chỉ dốc mà còn phức tạp, việc đi lại của xe chuyên dụng gặp nhiều trở ngại. Để khắc phục, nhà thầu đã sử dụng các biện pháp như bọc xích cho lốp xe, rải đá, thậm chí dùng máy xúc để kéo hoặc đẩy xe lên các vị trí thi công. Ngoài ra, do ánh sáng hạn chế, việc thi công vào ban đêm gần như không thể thực hiện.

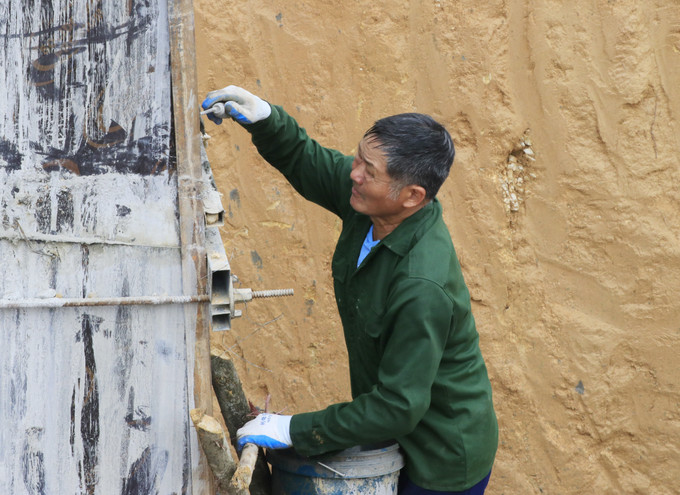

Công nhân thực hiện xây móng cột. Ảnh: Đinh Thùy/TTXVN

Công nhân thực hiện xây móng cột. Ảnh: Đinh Thùy/TTXVN

Tuy nhiên, với tinh thần trách nhiệm theo chỉ đạo chung của Chính phủ và Tập đoàn Điện lực Việt Nam (EVN), PCC4 đã chủ động bố trí tăng cường nhân lực, chia thành nhiều đội thi công để đảm bảo tiến độ.

Theo hợp đồng, gói thầu số 2 được ký ngày 1/4/2025 và dự kiến hoàn thành vào ngày 31/8/2025. Hiện tại, nhà thầu đã hoàn thành 35/47 vị trí móng, số còn lại dự kiến sẽ hoàn tất muộn nhất vào ngày 20/6. Trong việc dựng cột, đến nay đã hoàn thành 7 vị trí và đang thi công dở dang tại 10 vị trí. Dự kiến đến hết tháng 7, toàn bộ phần cột sẽ hoàn thành, đồng thời bắt đầu triển khai công tác kéo dây để về đích vào cuối tháng 8.

Đặc biệt, theo chỉ đạo mới nhất của Thủ tướng Chính phủ, công trình phải hoàn thành toàn tuyến vào ngày 19/8 - sớm hơn 10 ngày so với kế hoạch ban đầu. Để đáp ứng yêu cầu này, nhà thầu đã lên kế hoạch “khép được gờ nào kéo dây gờ đó” và tăng cường lực lượng thi công tại hiện trường. Việc bàn giao, nghiệm thu và đóng điện toàn tuyến vẫn được giữ mốc 31/8.

Một trong những thách thức lớn của gói thầu số 2 là các vị trí có địa chất phức tạp. Cụ thể, các vị trí 67, 68, 78 vướng đá, nhưng hiện tại nhà thầu đã gần hoàn tất việc đào móng tại các điểm này.

Việc san gạt và vận chuyển đất đá tại khu vực đồi núi dốc cũng đặt ra nhiều trở ngại. Tuy nhiên, nhờ tranh thủ những lúc thời tiết thuận lợi, khối lượng san gạt hiện đã cơ bản hoàn thành, đơn vị đang tập trung tối đa cho việc đúc móng.

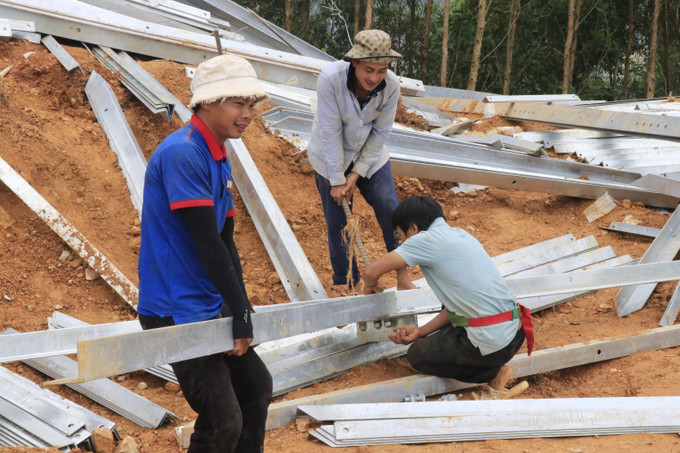

Theo ông Nguyễn Hữu Hùng, đơn vị thi công đã rút kinh nghiệm từ dự án đường dây 500kV mạch 3 trước đó, đặc biệt là trong việc dựng cột ống. Trước đây, một vị trí cột ống có thể mất đến cả tháng để hoàn thiện, nhưng nhờ sự chỉ đạo sát sao của EVN và việc làm chủ kỹ thuật của công nhân, thời gian thi công hiện đã được rút ngắn còn 5 - 7 ngày mỗi vị trí. Công tác gác lắp các bộ phận dưới chân cột từng là khâu khó, nay đã trở nên thuần thục hơn.

So với địa hình dự án đường dây 500kV mạch 3 khu vực Nghệ An, Hà Tĩnh, điều kiện tại Lào Cai tương tự về độ dốc và tính hiểm trở. Tuy nhiên, thách thức lớn nhất tại đây chính là thời tiết, đặc biệt là tỷ lệ sạt lở cao khi bước vào mùa mưa. Trước thực tế này, nhà thầu đã có những giải pháp ứng phó như gia cố, rào chắn tại các điểm có nguy cơ sạt lở và tạm ngừng thi công tại các tuyến nguy hiểm trong điều kiện mưa lớn.

Vị trí cột VT258, tại xã Vĩnh Kiên, huyện Yên Bình đang được công nhân dựng cột. Ảnh: Tuấn Anh/TTXVN

Vị trí cột VT258, tại xã Vĩnh Kiên, huyện Yên Bình đang được công nhân dựng cột. Ảnh: Tuấn Anh/TTXVN

Chia sẻ với chúng tôi tại hiện trường thi công, vị trí 88 thuộc huyện Bảo Yên, tỉnh Lào Cai, anh Nguyễn Quốc Anh, công nhân thuộc Công ty TNHH MTV Xây lắp Điện 4 (PCC4) cho biết: “Công việc ở đây thực sự rất vất vả. Địa hình đồi núi dốc cao khiến việc thi công khó khăn hơn nhiều so với ở các khu vực mặt bằng phẳng. Trời mưa lại càng thêm trở ngại, anh em phải chờ đến khi thời tiết tạnh ráo mới có thể tiếp tục công việc để đảm bảo an toàn. Trước đây, tôi từng tham gia thi công đường dây 500kV mạch 3 tại địa bàn Hà Tĩnh - cũng nhiều gian nan, nên lần này có thêm kinh nghiệm, tôi thấy tự tin hơn. Tuy vậy, ở đây mưa nhiều quá, mưa kéo dài làm việc gì cũng khó, có những vị trí móng còn bị sạt lở, tiềm ẩn nguy hiểm lớn cho anh em lao động.”

Có mặt tại các điểm thi công dự án 500kV Lào Cai - Vĩnh Yên mới thấy, dưới sự chỉ đạo quyết liệt của Chính phủ, EVN và sự có mặt thường xuyên của các đơn vị tư vấn, giám sát tại công trường, tinh thần thi công của các đơn vị đang được đẩy lên cao nhất. Với những giải pháp thi công linh hoạt, sáng tạo và quyết tâm đồng lòng từ chủ đầu tư đến các đội thi công, dự án đường dây 500kV Lào Cai - Vĩnh Yên đang từng bước vượt khó, hướng tới mục tiêu về đích sớm, góp phần hoàn thiện hệ thống truyền tải điện và đảm bảo an ninh năng lượng quốc gia.

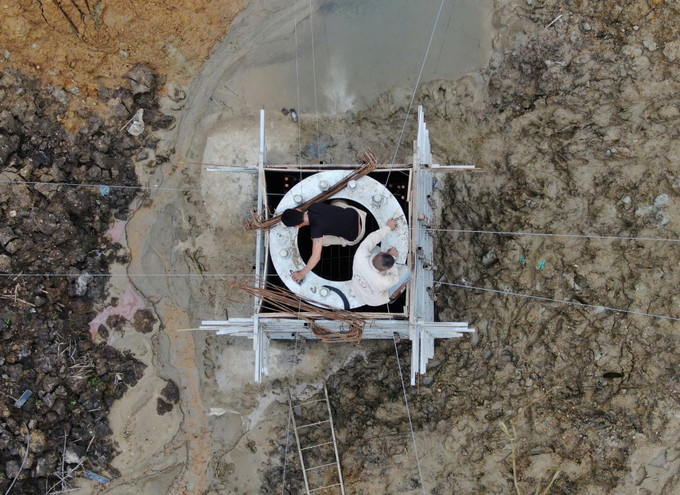

Công nhân khẩn trương hoàn thiện những phần việc chuẩn bị cho việc đổ bê tông hố cột VT260.

Công nhân khẩn trương hoàn thiện những phần việc chuẩn bị cho việc đổ bê tông hố cột VT260.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng chiều dài 229,5 km, đi qua địa bàn 4 tỉnh: Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với tổng mức đầu tư hơn 7.410 tỷ đồng. Dự án được khởi công vào quý I năm 2025 và theo kế hoạch ban đầu, toàn tuyến sẽ hoàn thành vào cuối tháng 8 năm 2025. Tuy nhiên, theo chỉ đạo mới nhất của Thủ tướng Chính phủ, tiến độ đã được rút ngắn, yêu cầu hoàn thành toàn bộ tuyến đường dây trước ngày 19 tháng 8 năm 2025, để kịp thời đưa vào vận hành trong mùa cao điểm phụ tải của cả nước./.

Có thể bạn quan tâm

Chuyển từ tư duy triển khai nhiệm vụ sang kiến tạo giá trị

Chuyển từ tư duy triển khai nhiệm vụ sang kiến tạo giá trị

Sau hơn một năm triển khai Nghị quyết số 57-NQ/TW, ngày 22/12/2024 của Bộ Chính trị về "đột phá phát triển khoa học, công nghệ, đổi mới sáng tạo và chuyển đổi số quốc gia", Phú Thọ đang từng bước đưa khoa học, công nghệ, đổi mới sáng tạo và chuyển đổi số trở thành động lực phát triển mới. Từ chính quyền số, cải cách hành chính, kinh tế số đến triển khai Đề án 06 của Chính phủ, nhiều kết quả bước đầu đã tạo chuyển biến rõ nét. Tuy nhiên, để chuyển đổi số trở thành nền tảng tăng trưởng nhanh, bền vững, Phú Thọ cần tháo gỡ các điểm nghẽn về hạ tầng, nhân lực và cơ chế.

Đồng Tháp: Nhộn nhịp thu hoạch lúa Hè Thu ở khu vực biên giới

Đồng Tháp: Nhộn nhịp thu hoạch lúa Hè Thu ở khu vực biên giới

Hiện nay, trên các cánh đồng ở những địa phương khu vực biên giới của tỉnh Đồng Tháp như: xã Thường Phước, Tân Hồng và phường Hồng Ngự, Thường Lạc đang nhộn nhịp bước vào vụ thu hoạch lúa Hè Thu. Vụ lúa năm nay, năng suất lúa đạt khá, tình hình tiêu thụ thuận lợi với giá cao hơn vụ lúa trước đó nên bà con nông dân phấn khởi.

Tiếp thêm điểm tựa cho các nạn nhân da cam

Tiếp thêm điểm tựa cho các nạn nhân da cam

Chiến tranh đã lùi xa hơn nửa thế kỷ, nhưng nhiều nạn nhân chất độc da cam/dioxin tại tỉnh Lào Cai vẫn đang phải gánh chịu nhiều đau đớn về bệnh tật, thiếu thốn vật chất, trong đó nhiều người đang sinh sống trong những ngôi nhà cũ nát, xuống cấp. Thấu hiểu mất mát ấy, tỉnh Lào Cai triển khai nhiều giải pháp, huy động các nguồn lực giúp đỡ nạn nhân da cam có mái ấm an toàn, giúp họ từng bước vượt qua nghịch cảnh, ổn định cuộc sống.

Dân bản Na Ngân khắc phục tuyến đường độc đạo bị sạt lở do mưa lớn

Dân bản Na Ngân khắc phục tuyến đường độc đạo bị sạt lở do mưa lớn

Bản Na Ngân, xã Nga My, tỉnh Nghệ An có hơn 150 hộ dân với gần 740 nhân khẩu, 100% là đồng bào dân tộc Thái. Bản nằm trong một thung lũng, bốn bề là núi đá và rừng già Pù Huống, cách trung tâm xã khoảng 20 km theo tuyến đường đất độc đạo vắt lưng chừng núi, một bên là vách đá, một bên là vực sâu và dòng suối Nậm Ngân. Mưa lớn kéo dài từ chiều 6/8 đã làm nhiều vị trí trên tuyến đường bị sạt lở, đất đá và cây rừng gãy đổ chắn ngang, khiến giao thông bị ách tắc, việc đi lại của người dân gặp nhiều khó khăn và tiềm ẩn nguy hiểm.

Hỗ trợ nước sạch cho học sinh mầm non vùng thiên tai

Hỗ trợ nước sạch cho học sinh mầm non vùng thiên tai

Ngày 9/8, Cơ quan Điều phối và Hợp tác Thổ Nhĩ Kỳ (TIKA) phối hợp với Trung tâm Phát triển Bền vững SUSDEC tổ chức bàn giao 12 công trình nước sạch cho các trường mầm non chịu ảnh hưởng bởi thiên tai tại các tỉnh Nghệ An, Hà Tĩnh và Quảng Trị.

Mở rộng dạy tiếng Khmer cho đồng bào vùng biên giới

Mở rộng dạy tiếng Khmer cho đồng bào vùng biên giới

Tây Ninh sẽ từng bước mở rộng dạy học tiếng Khmer tại các cơ sở giáo dục thuộc các xã biên giới và khu vực có đông đồng bào dân tộc Khmer trong giai đoạn 2026-2030, trên cơ sở nhu cầu tự nguyện của học sinh, sự đồng thuận của cha mẹ học sinh và điều kiện bảo đảm của từng địa bàn.

Mưa lớn gây ngập cục bộ, chia cắt một số khu vực miền núi Quảng Trị

Mưa lớn gây ngập cục bộ, chia cắt một số khu vực miền núi Quảng Trị

Do ảnh hưởng của áp thấp nhiệt đới và gió mạnh trên biển, từ đêm 8 đến sáng 9/8, khu vực miền núi tỉnh Quảng Trị xuất hiện mưa to đến rất to. Mưa lớn làm nước tại các sông, suối dâng cao, nhiều cầu tràn, ngầm tràn bị ngập, một số khu vực dân cư thấp trũng ngập cục bộ, giao thông tại một số điểm tạm thời bị chia cắt.

Người dân vùng lũ Mường Than vững tin xây dựng cuộc sống mới

Người dân vùng lũ Mường Than vững tin xây dựng cuộc sống mới

24 căn nhà mới đã đón người dân vào ở, 20 căn nhà đang khẩn trương xây, tiếp tục bố trí tái định cư cho hơn 250 hộ dân bị ảnh hưởng bởi lũ quét ở xã Mường Than (Lai Châu). Những cố gắng không ngừng nghỉ trong thời gian ngắn của cả hệ thống chính trị vì mục tiêu “còn nhân dân là còn tất cả”.

Quảng Ngãi: Tìm hướng 'hồi sinh' công trình nước sạch 1,8 tỷ đồng

Quảng Ngãi: Tìm hướng 'hồi sinh' công trình nước sạch 1,8 tỷ đồng

Được kỳ vọng cung cấp nước sạch cho khoảng 300 hộ dân, công trình cấp nước tập trung tại xã Bình Minh, tỉnh Quảng Ngãi lại rơi vào cảnh ngừng hoạt động do nhiều bất cập trong vận hành. Địa phương đang nghiên cứu phương án quản lý, sửa chữa để khai thác hiệu quả công trình, tránh lãng phí nguồn lực đầu tư.

Tiếp sức cho đồng bào khó khăn vùng biên cương Tổ quốc

Tiếp sức cho đồng bào khó khăn vùng biên cương Tổ quốc

Trong các ngày 7 và 8/8, Ban Quản lý Khu Công nghệ cao và các khu công nghiệp Đà Nẵng (DSEZA) đã phối hợp với Cơ quan Thường trú khu vực miền Trung - Đài Tiếng nói Việt Nam (VOV Miền Trung) và các đơn vị đồng hành tổ chức chương trình từ thiện, tiếp sức cho đồng bào nghèo tại xã biên giới Hùng Sơn (thành phố Đà Nẵng).

Đắk Lắk mở không gian phát triển mới từ rừng

Đắk Lắk mở không gian phát triển mới từ rừng

Tỉnh Đắk Lắk hiện có khoảng 743.171 ha đất có rừng, hệ sinh thái trải rộng từ rừng khộp, rừng thường xanh trên cao nguyên đến rừng núi thấp và vùng duyên hải, trong đó rừng tự nhiên hơn 530.868 ha, rừng trồng hơn 212.303 ha. Tỷ lệ che phủ rừng đạt 41,06%.

Nghệ An: Sạt lở nghiêm trọng, tỉnh lộ 543D tạm thời tê liệt

Nghệ An: Sạt lở nghiêm trọng, tỉnh lộ 543D tạm thời tê liệt

Mưa lớn liên tục trong nhiều ngày qua tại Nghệ An đã khiến đất đá từ mái taluy sạt lở, sụt trượt tràn xuống nhiều tuyến đường. Đặc biệt, tỉnh lộ 543D, đoạn qua địa bàn xã Mường Típ đã tạm thời bị tê liệt do nhiều điểm sạt lở với khối lượng đất đá lớn từ mái taluy dương đổ xuống, chắn ngang mặt đường, khiến giao thông bị chia cắt.

Nghệ An: Lũ cuốn trôi cầu tạm trên sông Nậm Nơn khiến 3 bản ở xã Mỹ Lý bị chia cắt

Nghệ An: Lũ cuốn trôi cầu tạm trên sông Nậm Nơn khiến 3 bản ở xã Mỹ Lý bị chia cắt

Thông tin từ UBND xã Mỹ Lý (Nghệ An) cho biết, từ ngày 3 đến ngày 7/8, trên địa bàn xã biên giới Mỹ Lý liên tục có mưa. Bên cạnh đó, lưu lượng nước từ thượng nguồn sông Nậm Nơn đổ về lớn đã cuốn trôi chiếc cầu tạm, khiến 3 bản Yên Hòa, Piêng Pèn và Nhọt Lợt (xã Mỹ Lý), nằm giáp biên giới Việt Nam - Lào, tạm thời bị chia cắt.

Tuyên Quang: Doanh nghiệp tăng, khu vực cá thể vẫn chiếm chủ đạo

Tuyên Quang: Doanh nghiệp tăng, khu vực cá thể vẫn chiếm chủ đạo

Kết quả sơ bộ Tổng điều tra kinh tế năm 2026 phác họa bức tranh tương đối toàn diện về các đơn vị kinh tế, hành chính, sự nghiệp tại tỉnh Tuyên Quang. Nổi bật là số doanh nghiệp và doanh thu tiếp tục tăng, khu vực dịch vụ giữ vai trò chủ đạo, trong khi các cơ sở sản xuất, kinh doanh cá thể vẫn chiếm hơn 90% tổng số đơn vị điều tra.

Mùa trái chín 'mở lối' cho du lịch nông nghiệp La Dạ

Mùa trái chín 'mở lối' cho du lịch nông nghiệp La Dạ

Những ngày này, xã La Dạ, tỉnh Lâm Đồng khoác lên mình sắc màu rực rỡ của mùa trái chín. Hàng trăm ha sầu riêng ở các thôn Đa Tro, La Dày, Đa Kim… đồng loạt vào vụ thu hoạch cùng những vườn bơ, măng cụt, mắc ca trĩu quả, thu hút đông đảo du khách đến tham quan, trải nghiệm. Không khí càng thêm sôi động khi địa phương lần đầu tổ chức Lễ hội Trái cây xã La Dạ năm 2026 với chủ đề “Hương sắc La Dạ - Trái ngọt vươn xa”.

Sơ tán nhiều hộ dân tại Thanh Hóa do nứt núi

Sơ tán nhiều hộ dân tại Thanh Hóa do nứt núi

Tối 7/8, bà Vi Thị Trọng, Chủ tịch UBND xã Quan Sơn, tỉnh Thanh Hóa cho biết, do mưa lớn trong những ngày qua đã gây ra sạt lở đất tại một số tuyến đường. Mưa lớn cũng đã làm quả núi thuộc khu vực bản Thanh Sơn bị nứt ở taluy dương, vết nứt này kéo dài khoảng 100 mét, có vị trí rộng khoảng 0,8 cm. Đây là khu vực có 17 hộ dân và Phòng Giao dịch Ngân hàng Chính sách xã hội Quan Sơn.

Gỡ nút thắt cho y tế cơ sở tại Điện Biên

Gỡ nút thắt cho y tế cơ sở tại Điện Biên

Tại tỉnh Điện Biên, chương trình khám bệnh, chữa bệnh và tư vấn sức khỏe miễn phí đang giúp hàng trăm nghìn người dân được kiểm tra sức khỏe ngay tại địa phương. Tuy nhiên, phía sau những kết quả tích cực, hệ thống y tế cơ sở vẫn đối mặt với không ít khó khăn do thiếu trang thiết bị phục vụ khám, chữa bệnh.

Kịp thời hỗ trợ các hộ dân bị cháy nhà tại xóm Chăm

Kịp thời hỗ trợ các hộ dân bị cháy nhà tại xóm Chăm

Chiều 7/8, Phó Chủ tịch UBND xã Vĩnh Hậu (tỉnh An Giang) Huỳnh Hồ Thanh Huy cho biết, chính quyền địa phương đã đến thăm hỏi, động viên và hỗ trợ ban đầu 16 triệu đồng cho các hộ dân có nhà bị cháy tại xóm Chăm, ấp La Ma, giúp bà con vượt qua khó khăn, sớm ổn định cuộc sống.

Lún, nứt cục bộ tại Quảng trường Trung tâm Gia Nghĩa 'đã được tính toán trước'

Lún, nứt cục bộ tại Quảng trường Trung tâm Gia Nghĩa 'đã được tính toán trước'

Ngày 7/8, ông Hà Sỹ Sơn, Giám đốc Ban Quản lý dự án đầu tư xây dựng số 3, tỉnh Lâm Đồng, chủ đầu tư dự án Quảng trường Trung tâm Gia Nghĩa cho biết, sau khi dự án được đưa vào sử dụng, ngày 25/7 vừa qua, một số vị trí đã xuất hiện tình trạng lún, nứt cục bộ trên bề mặt, làm gãy vỡ đá lát nền tại một số vị trí trong khu vực.

Sơn La: Tập trung khắc phục hậu quả mưa lũ tại Muổi Nọi

Sơn La: Tập trung khắc phục hậu quả mưa lũ tại Muổi Nọi

Ngày 7/8, Đoàn công tác của Thiếu tướng Nguyễn Minh Tuấn, Giám đốc Công an tỉnh Sơn La đã đi kiểm tra tình hình thiệt hại do mưa lũ và công tác khắc phục hậu quả tại xã Muổi Nọi, một trong những địa phương chịu ảnh hưởng nặng nề bởi đợt mưa lớn kéo dài những ngày qua.

Điểm tựa giảm nghèo cho người dân vùng cao

Điểm tựa giảm nghèo cho người dân vùng cao

Giảm nghèo bền vững không chỉ là hỗ trợ trước mắt mà còn tạo sinh kế để người dân chủ động vươn lên. Tại Điện Biên, cùng với các chương trình mục tiêu quốc gia, nguồn vốn tín dụng chính sách và nhiều mô hình hỗ trợ sản xuất đang trở thành điểm tựa giúp hàng nghìn hộ nghèo, cận nghèo từng bước ổn định cuộc sống.

Xuất hiện các cung trượt sạt và nhiều vết nứt, gãy tại Sơn La

Xuất hiện các cung trượt sạt và nhiều vết nứt, gãy tại Sơn La

Từ tháng 6 đến nay, xã Mường Chiên, tỉnh Sơn La đã xảy ra nhiều đợt mưa lớn, kéo dài, ảnh hưởng đến đời sống và sản xuất nông nghiệp của nhân dân. Trong đó, điểm dân cư Nặm Ngùa, bản Phiêng Bay đã xuất hiện cung trượt sạt kèm theo nhiều vết nứt gãy gây sụt lún, có nguy cơ sạt lở đất diện rộng, ảnh hưởng đến tính mạng và tài sản của người dân đang sinh sống tại đây.

Lạng Sơn đẩy nhanh tiến độ xây dựng trường phổ thông nội trú liên cấp các xã biên giới

Lạng Sơn đẩy nhanh tiến độ xây dựng trường phổ thông nội trú liên cấp các xã biên giới

Để đưa 4 trường phổ thông nội trú liên cấp các xã biên giới là Mẫu Sơn, Quốc Khánh, Khuất Xá và Kiên Mộc (tỉnh Lạng Sơn) vào hoạt động từ năm học 2026 - 2027, các đơn vị thi công và lực lượng liên quan đang tích cực đẩy nhanh tiến độ xây dựng, hoàn thiện các hạng mục thiết yếu như lớp học, nhà công vụ, nhà hiệu bộ, sân trường... và lắp đặt cơ sở vật chất phục vụ giảng dạy; dự kiến hoàn thành trong tháng 8/2026.
