Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng

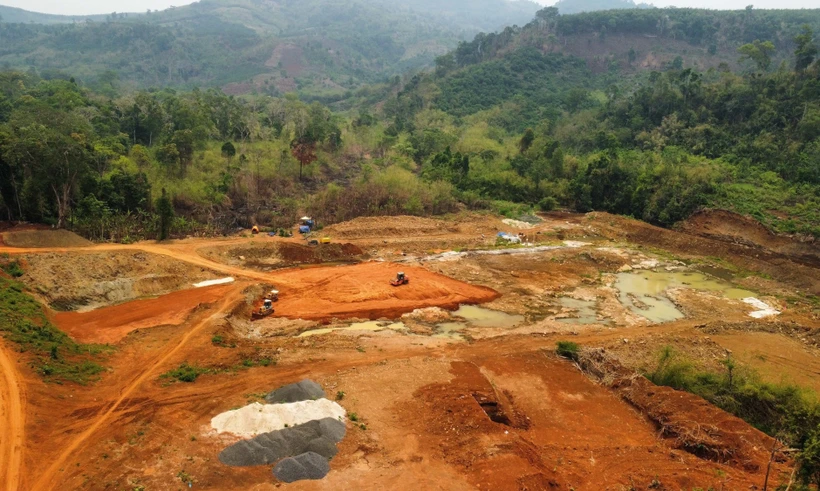

Hiện cả 2 dự án thủy điện mới hoàn thành được gần 25% khối lượng thi công, trong khi thời hạn đưa vào vận hành đã chậm hơn 1 năm. Ảnh: Hưng Thịnh – TTXVN
Hiện cả 2 dự án thủy điện mới hoàn thành được gần 25% khối lượng thi công, trong khi thời hạn đưa vào vận hành đã chậm hơn 1 năm. Ảnh: Hưng Thịnh – TTXVN

Sau hơn 15 năm kể từ thời điểm được chấp thuận chủ trương đầu tư, việc triển khai 2 dự án thủy điện Đắk Glun 2 và Đắk Glun 3 (huyện Tuy Đức, tỉnh Đắk Nông) mới đạt gần 25% khối lượng. Đặc biệt, nhiều vấn đề liên quan đến chồng lấn đất quốc phòng, đất quy hoạch ba loại rừng tới nay vẫn chưa được giải quyết dứt điểm...

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 1Thi công dự án thủy điện Đắk Glun 2. Ảnh: Hưng Thịnh – TTXVN

Thi công cầm chừng, khối lượng đạt thấp

Theo Sở Kế hoạch và Đầu tư tỉnh Đắk Nông, 2 dự án thủy điện Đắk Glun 2 và Đắk Glun 3 có tổng công suất 11 MW. Tổng diện tích sử dụng đất gần 210 ha với tổng vốn đầu tư gần 350 tỷ đồng. Chủ đầu tư của 2 dự án này là Công ty cổ phần Thủy điện Đắk Glun (trụ sở tại xã Quảng Tâm, huyện Tuy Đức, tỉnh Đắk Nông) và người đại diện pháp luật là ông Hồng Vĩnh Cường (trú tại Quận 5, Thành phố Hồ Chí Minh).

So với các văn bản chấp thuận giãn tiến độ của Sở Kế hoạch và Đầu tư tỉnh Đắk Nông, hiện 2 dự án đã chậm tiến độ hơn 1 năm so với cam kết gần nhất của chủ đầu tư là đưa vào vận hành tháng 3/2022.

Theo các văn bản của các cơ quan có thẩm quyền, năm 2007, UBND tỉnh Đắk Nông chấp thuận chủ trương và cho phép Công ty cổ phần Xây dựng COSEVCO 77 là chủ đầu tư thực hiện 2 dự án thủy điện Đắk Glun 2 và Đắk Glun 3.

Văn bản chấp thuận của UBND tỉnh Đắk Nông do ông Trần Phương, thời điểm đó là Phó Chủ tịch UBND tỉnh Đắk Nông ký nêu rõ, chủ đầu tư phải dành 10% cổ phiếu bán cho cán bộ, nhân dân tỉnh Đắk Nông; trong đó, ưu tiên cho nhân dân trong vùng dự án bị thu hồi đất để xây dựng công trình.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 2Việc thi công cầm chừng tại 2 dự án thủy điện Đắk Glun 2, Đắk Glun 3. Ảnh: Hưng Thịnh – TTXVN

Đến năm 2008, 2 dự án được chuyển sang chủ đầu tư khác là Công ty cổ phần Thủy điện Đắk Glun và toàn bộ cổ phần của 2 dự án thuộc về 3 cá nhân ngoài tỉnh, không có ai là “nhân dân trong vùng dự án”, hay “cán bộ, nhân dân tỉnh Đắk Nông”.

Tháng 12/2009, 2 dự án này được UBND tỉnh Đắk Nông cấp giấy chứng nhận đầu tư. Đến tháng 7/2010, UBND tỉnh Đắk Nông thu hồi 208 ha đất của Công ty Lâm nghiệp Quảng Tín và Công ty Cao su Phú Riềng để giao cho Công ty cổ phần Thủy điện Đắk Glun xây dựng nhà máy; trong đó, diện tích phục vụ xây dựng công trình chính và phụ trợ (hơn 148 ha); xây dựng lòng hồ (gần 60 ha).

Ông Phạm Cao Trí, Giám đốc Công ty cổ phần Thủy điện Đắk Glun cho biết, trong giai đoạn 2010 – 2015, công ty tập trung thời gian cho việc hoàn tất các giấy tờ, thủ tục pháp lý; trong đó, có nhiều nội dung thuộc thẩm quyền của tỉnh Đắk Nông, Bộ Công Thương và một số đơn vị chức năng ở Trung ương.

Ngoài ra, việc tận thu lâm sản trên diện tích đất được giao để xây dựng thủy điện Đắk Glun kéo dài rồi đền bù đất đai, hoa màu cho người dân, các chủ sử dụng đất trước đó cũng mất rất nhiều thời gian nên triển khai dự án bị chậm trễ, phải nhiều lần điều chỉnh, gia hạn tiến độ.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 3 Hiện cả 2 dự án thủy điện mới hoàn thành được gần 25% khối lượng thi công, trong khi thời hạn đưa vào vận hành đã chậm hơn 1 năm. Ảnh: Hưng Thịnh – TTXVN

Cũng theo ông Phạm Cao Trí, đến tháng 7/2015, chủ đầu tư đã thực hiện san ủi đường thi công vào khu đầu mối thủy điện Đắk Glun 2. Tuy nhiên, nhiều năm sau đó, công ty tiếp tục gặp vướng mắc về thủ tục hồ sơ pháp lý và đền bù, hỗ trợ người dân bị ảnh hưởng trong vùng dự án. Dù vậy, đến nay công ty đã chi hơn 95 tỷ đồng để thi công xây lắp và chi trả cho công tác giải phóng mặt bằng. Hiện 2 dự án đang được thi công và bước đầu hình thành các hạng mục công trình như: đường giao thông, kênh dẫn dòng, đập chứa nước...

Theo Sở Kế hoạch và Đầu tư tỉnh Đắk Nông, tổng giá trị khối lượng hoàn thành của nhà máy thủy điện Đắk Glun 2 kể từ thời điểm UBND tỉnh Đắk Nông cấp giấy chứng nhận đầu tư đến nay đạt hơn 23%, trong khi đó tổng giá trị khối lượng hoàn thành của nhà máy thủy điện Đắk Glun 3 cũng chỉ đạt khoảng 25%.

Ông Hồng Vĩnh Cường, Chủ tịch Hội đồng quản trị Công ty cổ phần Thủy điện Đắk Glun cho biết, dự án kéo dài chủ yếu do những nguyên nhân khách quan, nhất là các vướng mắc phát sinh về đất đai, quy hoạch. Trong quá trình triển khai dự án, năm 2016, cơ quan chức năng phát hiện có gần 60 ha đất đã cấp cho Công ty bị chồng lấn với đất quốc phòng.

Đến năm 2019, ngành chức năng lại phát hiện hơn 25 ha đất làm thủy điện nằm trong quy hoạch đất rừng sản xuất. Việc giải quyết các vướng mắc này đến nay vẫn chưa dứt điểm. Cùng với đó, những năm gần đây do ảnh hưởng của dịch bệnh COVID-19 nên tiến độ thi công tiếp tục chậm trễ.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 4Thi công một đoạn đường dẫn nước thủy điện Đắk Glun 2. Ảnh: Hưng Thịnh – TTXVN

Còn ông Phạm Cao Trí, Giám đốc Công ty cổ phần Thủy điện Đắk Glun cho hay, đất rừng nằm trong tổng khu đất UBND tỉnh Đắk Nông cấp giấy chứng nhận quyền sử dụng đất cho công ty từ năm 2011 để làm thủy điện. Sau khi phát hiện vướng quy hoạch, công ty đã nhiều lần kiến nghị chuyển đổi mục đích sử dụng hơn 25 ha đất rừng để phục vụ dự án, nhưng tới nay vẫn chưa được chấp thuận.

Nhiều vi phạm nghiêm trọng

Theo Kết luận thanh tra việc chấp hành chính sách, pháp luật trong quản lý, thực hiện quy hoạch và đầu tư xây dựng các công trình điện theo Quy hoạch điện VII và Quy hoạch điện VII điều chỉnh vừa được Thanh tra Chính phủ ban hành ngày 28/4 vừa qua, dự án thủy điện Đắk Glun 2 và Đắk Glun 3 được xác định có nhiều vi phạm, sai phạm trong quá trình thực hiện các trình tự thủ tục, triển khai đầu tư.

Đơn cử như đến ngày 31/12/2014 là hết thời gian thực hiện dự án theo giấy chứng nhận đầu tư (điều chỉnh), nhưng UBND tỉnh Đắk Nông chưa xem xét thu hồi giấy chứng nhận đầu tư theo quy định của Luật Đầu tư. Trong khi đó, đến tháng 7/2015, Công ty cổ phần Thủy điện Đắk Glun mới khởi công xây dựng công trình.

Thêm nữa, trong 208 ha đất được giao cho Công ty cổ phần Thủy điện Đắk Glun thực hiện 2 dự án từ năm 2010 có gần 190 ha là đất có rừng; trong đó hơn 25 ha là rừng tự nhiên. Việc giao đất, thực hiện dự án chậm trễ thuộc trường hợp phải thu hồi đất theo quy định của Luật Đất đai và các văn bản liên quan, song UBND tỉnh Đắk Nông chưa xem xét, xử lý việc thu hồi đất.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 5Một vị trí dự kiến thi công dự án thủy điện Đắk Glun 3. Ảnh: Hưng Thịnh – TTXVN

Kết luận thanh tra cũng khẳng định, Công ty cổ phần Thủy điện Đắk Glun đã thi công dự án trên diện tích hơn 15 ha nằm ngoài diện tích đã được UBND tỉnh Đắk Nông cho thuê. Hành vi này vi phạm Luật Lâm nghiệp và các văn bản liên quan. Công ty thi công công trình trên đất rừng (khi chưa thực hiên việc bóc tách, xử lý chồng lấn) là “hành vi bị nghiêm cấm” theo quy định của Luật Lâm nghiệp.

Cũng theo Thanh tra Chính phủ, quá trình thẩm định, điều chỉnh quy hoạch 2 dự án thủy điện Đắk Glun 2 và Đắk Glun 3 mới đây cũng có nhiều vi phạm; trong đó, Cục Điện lực và Năng lượng tái tạo thẩm định, trình Bộ Công Thương phê duyệt điều chỉnh quy hoạch dự án thủy điện Đắk Glun 2 vào tháng 3/2021, nhưng không lấy ý kiến của UBND tỉnh Đắk Nông và các bộ, ngành liên quan là vi phạm Thông tư số 43/2012/TT-BCT ngày 27/12/2012 của Bộ Công Thương quy định về quản lý quy hoạch, đầu tư xây dựng dự án thủy điện và vận hành khai thác công trình thủy điện.

Thanh tra Chính phủ cũng xác định, Cục Điện lực và Năng lượng tái tạo đã thẩm định, trình Bộ Công Thương phê duyệt điều chỉnh quy hoạch dự án thủy điện Đắk Glun 3 vào tháng 8/2022, nhưng không tiếp thu ý kiến của Bộ Nông nghiệp và Phát triển nông thôn.

Trước đó, Bộ Nông nghiệp và Phát triển nông thôn khẳng định, dự án điều chỉnh quy hoạch thủy điện Đắk Glun 3 không phù hợp với tiêu chí dự án được chuyển đổi mục đích sử dụng rừng tự nhiên sang mục đích khác. Hành vi này tiếp tục vi phạm quy định về phê duyệt quy hoạch thủy điện được quy định tại Thông tư số 43/2012/TT-BCT ngày 27/12/2012 của Bộ Công Thương quy định về quản lý quy hoạch, đầu tư xây dựng dự án thủy điện và vận hành khai thác công trình thủy điện.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3: Hơn 15 năm chỉ hoàn thành gần 25% khối lượng ảnh 6Việc thi công cầm chừng tại 2 dự án thủy điện Đắk Glun 2, Đắk Glun 3. Ảnh: Hưng Thịnh – TTXVN

Nhóm PV TTXVN tại Đắk Nông sẽ tiếp tục thông tin về vấn đề này.

Minh Hưng

(TTXVN)

Có thể bạn quan tâm

Nỗ lực nâng cao chất lượng, phục vụ nhân dân

Nỗ lực nâng cao chất lượng, phục vụ nhân dân

Vượt qua những thách thức ban đầu khi vận hành mô hình chính quyền địa phương 2 cấp, các địa phương cấp xã, tỉnh Khánh Hòa đã chủ động kiện toàn bộ máy, đẩy mạnh ứng dụng công nghệ số và cải cách thủ tục hành chính.

Bền bỉ tạo dựng những mùa no ấm nơi biên viễn

Bền bỉ tạo dựng những mùa no ấm nơi biên viễn

Trên những triền đồi biên giới phía Tây Quảng Trị, bước chân của những người lính “quân hàm xanh” không chỉ in dấu trên đường tuần tra mà còn hòa cùng nhịp lao động của bà con dân bản.

Gấp rút hoàn thiện trường lớp, cải thiện điều kiện dạy học tại địa bàn khó khăn

Gấp rút hoàn thiện trường lớp, cải thiện điều kiện dạy học tại địa bàn khó khăn

Những ngày đầu tháng 8, trên nhiều công trình trường học ở Nghệ An, không khí thi công diễn ra khẩn trương. Từ miền núi đến đồng bằng, hàng trăm phòng học, nhà đa năng, thư viện, bếp ăn bán trú và các công trình phụ trợ đang được hoàn thiện trước thềm năm học 2026 - 2027. Việc huy động đồng bộ nguồn vốn ngân sách, Chương trình mục tiêu quốc gia và xã hội hóa đã góp phần từng bước tháo gỡ khó khăn về cơ sở vật chất, tạo nền tảng nâng cao chất lượng giáo dục của địa phương.

Lào Cai kiên quyết sơ tán người và tài sản khỏi khu vực nguy hiểm

Lào Cai kiên quyết sơ tán người và tài sản khỏi khu vực nguy hiểm

Trước nguy cơ thiên tai tiếp tục diễn biến phức tạp, ngày 4/8, UBND tỉnh Lào Cai đã ban hành văn bản hỏa tốc yêu cầu các sở, ngành, cơ quan, đơn vị và UBND các xã, phường khẩn trương triển khai các biện pháp chủ động ứng phó với mưa lớn, lũ, ngập lụt, lũ quét, sạt lở đất, lốc, sét và mưa đá. Trong đó, Chủ tịch UBND tỉnh Lào Cai Nguyễn Tuấn Anh yêu cầu sẵn sàng phương án, kiên quyết sơ tán, di dời người và tài sản ra khỏi khu vực nguy hiểm.

Lâm Đồng cải tạo hồ lắng, giảm nguy cơ ô nhiễm cho hồ Xuân Hương

Lâm Đồng cải tạo hồ lắng, giảm nguy cơ ô nhiễm cho hồ Xuân Hương

Sau nhiều năm bị ô nhiễm do rác và nước thải, hồ lắng số 2 có chức năng điều tiết, giảm ô nhiễm cho hồ Xuân Hương - trung tâm Đà Lạt, Lâm Đồng, đã được đơn vị thi công triển khai nạo vét, dọn dẹp, cải tạo. Dự án có kinh phí gần 48 tỷ đồng do UBND tỉnh Lâm Đồng phê duyệt, nhằm mục tiêu giảm nguy cơ ô nhiễm cho thắng cảnh hồ Xuân Hương, tạo cảnh quan sạch đẹp cho khu vực trung tâm đô thị Đà Lạt.

Chính quyền gần dân, tạo nền móng phát triển

Chính quyền gần dân, tạo nền móng phát triển

Sau một năm triển khai mô hình chính quyền địa phương hai cấp, nhiều địa phương trên địa bàn tỉnh Lào Cai ghi nhận những chuyển biến tích cực trong công tác quản lý, điều hành và phục vụ người dân.

Nguy cơ sạt lở tiếp diễn, Lào Cai hỗ trợ di chuyển người, tài sản khỏi khu vực nguy hiểm

Nguy cơ sạt lở tiếp diễn, Lào Cai hỗ trợ di chuyển người, tài sản khỏi khu vực nguy hiểm

Theo Sở Nông nghiệp và Môi trường tỉnh Lào Cai, sau trận mưa lớn diễn ra từ đêm 2/8 đến sáng 3/8, nguy cơ sạt lở tiếp diễn tại các địa phương vẫn còn, nhất là tại các nhà ở sát taluy và các tuyến đường đã phát sinh sạt trượt. Do đó, bên cạnh việc tiếp tục khắc phục hậu quả thiên tai, chính quyền các địa phương đang tiếp tục rà soát, đánh giá an toàn các nhà có nguy cơ; tổ chức di dời người dân và chỉ cho người dân trở về khi có đủ điều kiện an toàn; đồng thời xây dựng phương án xử lý trước mắt và lâu dài.

Đưa pháp luật đến gần người dân bằng AI và truyền thông số

Đưa pháp luật đến gần người dân bằng AI và truyền thông số

Nhằm nâng cao hiệu quả công tác phòng, chống tội phạm ngay từ cơ sở, lực lượng Công an tỉnh Quảng Ngãi đã chủ động đổi mới toàn diện hình thức tuyên truyền, đẩy mạnh ứng dụng công nghệ số và trí tuệ nhân tạo (AI). Nhờ cách tuyên truyền sinh động, dễ hiểu, các quy định pháp luật vốn khô khan đã trở nên gần gũi, lan tỏa mạnh mẽ trong cộng đồng.

Không để thiếu sách giáo khoa trong năm học mới

Không để thiếu sách giáo khoa trong năm học mới

Giám đốc Sở Giáo dục và Đào tạo tỉnh Lạng Sơn Hoàng Quốc Tuấn cho biết, năm học 2026 - 2027 là năm đầu tiên triển khai sử dụng bộ sách giáo khoa giáo dục phổ thông thống nhất trên toàn quốc.

Mưa lớn gây sạt lở, ngập úng cục bộ tại nhiều tuyến đường Lào Cai

Mưa lớn gây sạt lở, ngập úng cục bộ tại nhiều tuyến đường Lào Cai

Trận mưa lớn trên diện rộng từ đêm 2/8 đến sáng 3/8 tại Lào Cai đã gây ngập úng cục bộ nhiều tuyến đường và sạt lở ta luy dương tại một số nhà dân ở phường Lào Cai. Chính quyền địa phương và cơ quan chức năng đã khẩn trương hỗ trợ người dân khắc phục thiệt hại, nhanh chóng ổn định đời sống.

Chủ động khống chế 'điểm nóng' sốt xuất huyết phía Tây tỉnh Gia Lai

Chủ động khống chế 'điểm nóng' sốt xuất huyết phía Tây tỉnh Gia Lai

Dịch sốt xuất huyết ở tỉnh Gia Lai đang bước vào giai đoạn diễn biến phức tạp khi số ca mắc liên tục gia tăng, tập trung chủ yếu tại khu vực phía Tây của tỉnh. Trước nguy cơ dịch lan rộng trong cao điểm mùa mưa, ngành y tế cùng chính quyền địa phương đang tập trung mọi nguồn lực khoanh vùng, xử lý ổ dịch, bảo vệ sức khỏe người dân.

Lào Cai: Hỗ trợ người dân di dời khỏi khu vực sạt lở do mưa lớn

Lào Cai: Hỗ trợ người dân di dời khỏi khu vực sạt lở do mưa lớn

Từ đêm 31/7 đến sáng 1/8/2026, mưa lớn trên địa bàn xã Bát Xát, tỉnh Lào Cai đã gây ngập cục bộ một số tuyến đường, ruộng lúa mới cấy và làm sạt lở taluy dương một số điểm; ảnh hưởng đến đời sống và sản xuất của nhân dân. Ngay sau khi thiên tai xảy ra, chính quyền địa phương đã huy động lực lượng tại chỗ phối hợp với người dân khẩn trương khắc phục hậu quả, bảo đảm an toàn cho người và tài sản.

Tạo động lực từ đầu tư công, thu hút đầu tư

Tạo động lực từ đầu tư công, thu hút đầu tư

Mặc dù tiến độ giải ngân vốn đầu tư công và hoạt động sản xuất, kinh doanh còn gặp nhiều khó khăn song tỉnh Phú Thọ đang tập trung triển khai đồng bộ các giải pháp tháo gỡ điểm nghẽn, đẩy nhanh tiến độ các dự án trọng điểm, cải thiện môi trường đầu tư và hỗ trợ doanh nghiệp phát triển. Đây được xác định là động lực quan trọng để duy trì đà tăng trưởng kinh tế trong những tháng cuối năm.

Hỗ trợ 13.400 cây giống sâm Ngọc Linh cho bà con vùng núi

Hỗ trợ 13.400 cây giống sâm Ngọc Linh cho bà con vùng núi

Ngày 31/7, trong khuôn khổ Lễ hội sâm Ngọc Linh và Dược liệu quốc tế Đà Nẵng 2026, UBND xã Trà Linh (thành phố Đà Nẵng) đã tổ chức nghi lễ Cúng thần Sâm và trao tặng giống sâm Ngọc Linh. Tại buổi lễ, địa phương đã trao 13.400 cây giống sâm Ngọc Linh, với giá trị hơn 1,94 tỷ đồng đến tay người dân.

Động lực cho xây dựng nông thôn mới sau hợp nhất

Động lực cho xây dựng nông thôn mới sau hợp nhất

Sau hợp nhất, Lâm Đồng trở thành địa phương có diện tích tự nhiên lớn nhất cả nước với 124 xã, phường và đặc khu. Không gian phát triển mới mở ra nhiều dư địa tăng trưởng song cũng đặt ra yêu cầu thu hẹp khoảng cách phát triển giữa các vùng, nhất là khu vực miền núi, vùng đồng bào dân tộc thiểu số và những địa bàn còn nhiều khó khăn.

Lạng Sơn sẵn sàng phương án '4 tại chỗ' bảo vệ hồ đập mùa mưa lũ

Lạng Sơn sẵn sàng phương án '4 tại chỗ' bảo vệ hồ đập mùa mưa lũ

Lạng Sơn là tỉnh miền núi, số lượng hồ đập và công trình thủy lợi chiếm số lượng lớn, mưa lũ làm tăng nguy cơ sạt lở, lũ quét ảnh hưởng đến sản xuất và an toàn cho người dân ở xung quanh các hồ đập. Nhằm chủ động trước thiên tai bất thường, địa phương chủ động phương án đảm bảo an toàn trong mùa mưa bão. Các đơn vị quản lý hồ đập tuân thủ chặt chẽ quy định an toàn, đặc biệt là vào thời gian cao điểm của mùa mưa bão...

Lạng Sơn: Người dân đối mặt với hiểm nguy khi vượt qua sông Bắc Giang bằng bè mảng

Lạng Sơn: Người dân đối mặt với hiểm nguy khi vượt qua sông Bắc Giang bằng bè mảng

Do không có cầu, cầu tràn, nhiều năm nay, toàn bộ 20 hộ dân người Dao ở xóm Song Phụ, thôn Khuổi Luông, xã Quý Hòa (Lạng Sơn) phải đối mặt với hiểm nguy khi phải liều mình vượt qua sông Bắc Giang bằng bè mảng ghép tạm từ những cây luồng để đi chợ bán hàng hóa nông sản và mua sắm đồ dùng thiết yếu phục vụ sinh hoạt. Đặc biệt, xóm có 17 học sinh học tại trường Tiểu học và THCS Vĩnh Yên ngày ngày phải liều mình qua sông đến trường, vào mùa mưa lũ, tiềm ẩn những mối nguy hiểm khó lường.

Đẩy mạnh chuyển đổi số trong thủ tục hành chính ở vùng biên Đồng Nai

Đẩy mạnh chuyển đổi số trong thủ tục hành chính ở vùng biên Đồng Nai

Ở xã biên giới Đăk Ơ (thành phố Đồng Nai) nơi đồng bào dân tộc thiểu số chiếm trên 40%, Trung tâm Phục vụ hành chính công xã đang từng bước đổi mới để phục vụ người dân tốt hơn. Từ việc thành lập các tổ hỗ trợ tận thôn đến áp dụng nguyên tắc “6 rõ” rõ người, rõ việc, rõ trách nhiệm, rõ quy trình, rõ thời gian, rõ kết quả, chính quyền địa phương nỗ lực công khai, minh bạch quy trình thủ tục.
